水电施工在项目里属于隐蔽工程,也是住宅精装项目的重点之一,今天给大家介绍的就是水电管道铺设施工工艺。


· 进入现场时水电工人必须按照装饰布置图、综合点位平面图结合水电机电图纸做一次深化;· 在制作水电布置图时应该将水电管线走向,融合到装饰综合点位图中去;· 根据综合点位图进行施工放线,确定灯具,洁具出水口等点位,在此基础上才可以避免与主龙骨和副龙骨点位的碰撞,保证尺寸的准确定和统一性。
管路工艺规范要求

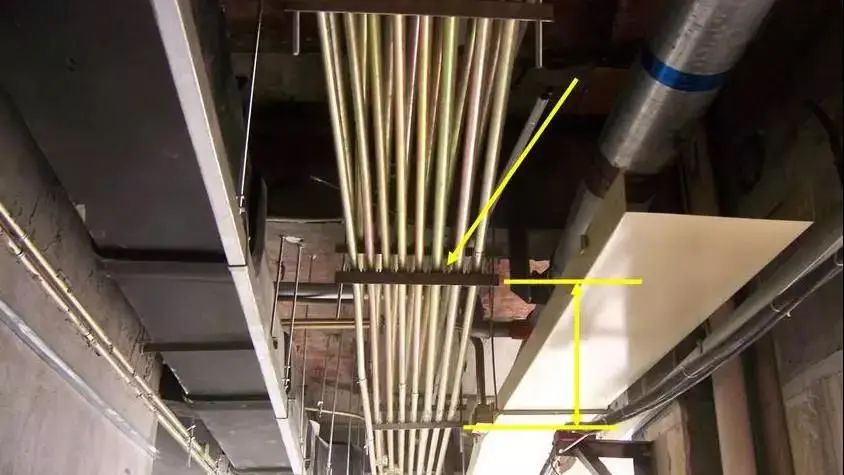

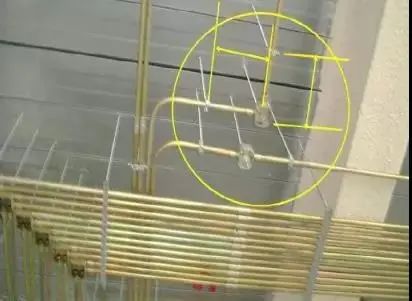

· 管路施工过程中吊筋之间间隙,金属管Φ20管1.0-1.5m、Φ25管1.5-1.8m,PVCΦ20管0.8-1.2m、Φ25管1.2-1.5m;· 管路施工过程中过线盒与灯位盒两端吊筋间隙15-25cm。

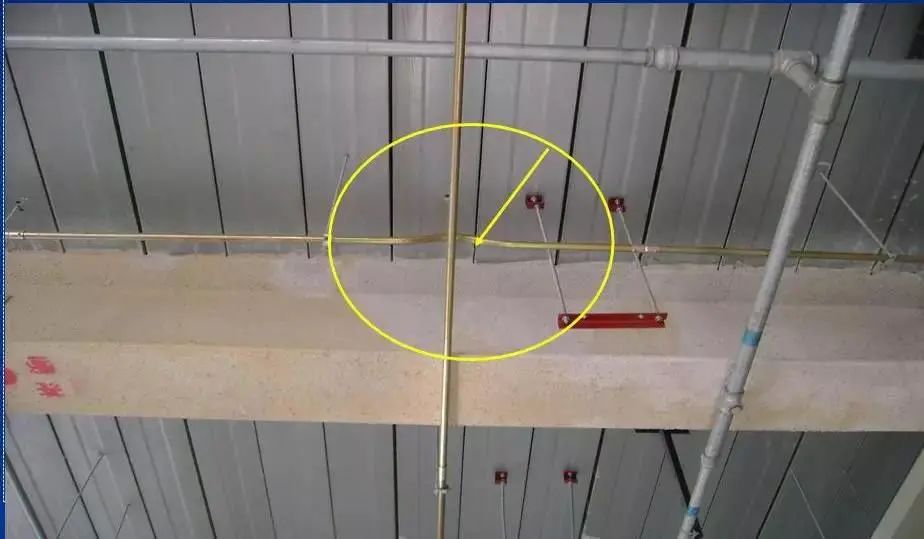

· 管路在施工过程中电管的弯头制作必须一致,且电管弯曲半径R≥6D暗敷设R≥4D明敷设,弯曲处表面无裂纹无凹陷、无凸颈,弯扁度≤0.1D;· 配管超过下列长度,中间应加装过度盒:3m无弯曲,20m一个弯,15m两个弯,8m三个弯;· 多根管路并排施工时,可以合用一个支架(用角铁做托架);

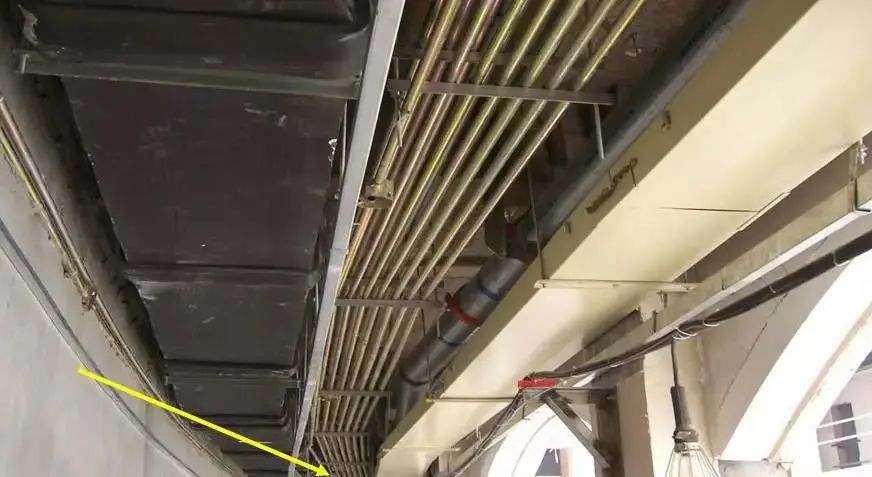

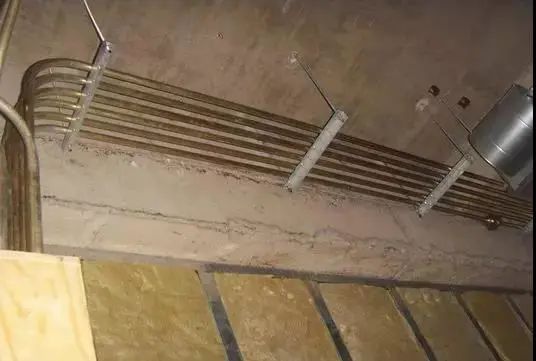

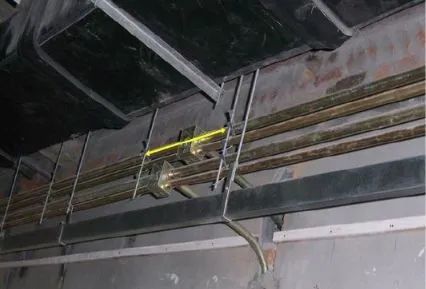

· 管路施工过程中若有弧形处安装管路,安装管路所用支吊架应根据弧度的大小来固定支架;· 多根管路施工时电管敷设应采用丝杆角钢作吊架,电管并排敷设在角钢上,吊筋间隙:金属管Φ20管1.0-1.5m、Φ25管1.5-1.8m,PVCΦ20管0.8-1.2m、Φ25管1.2-1.5m。

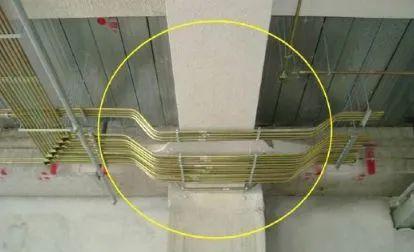

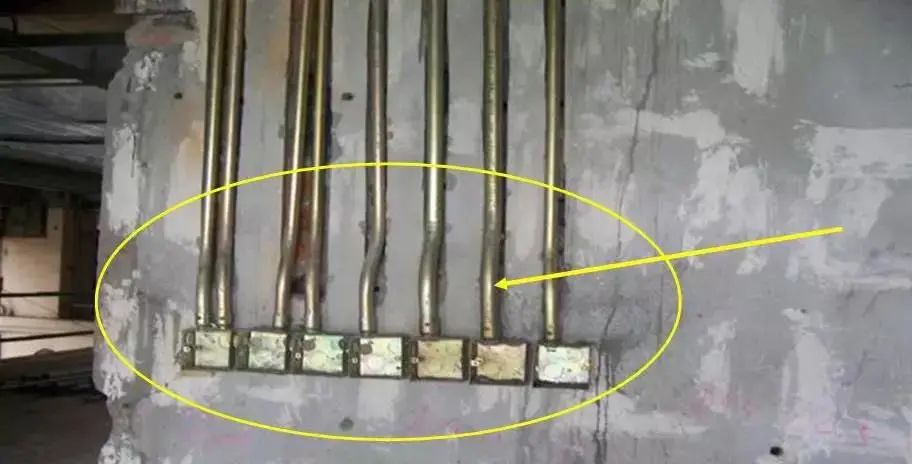

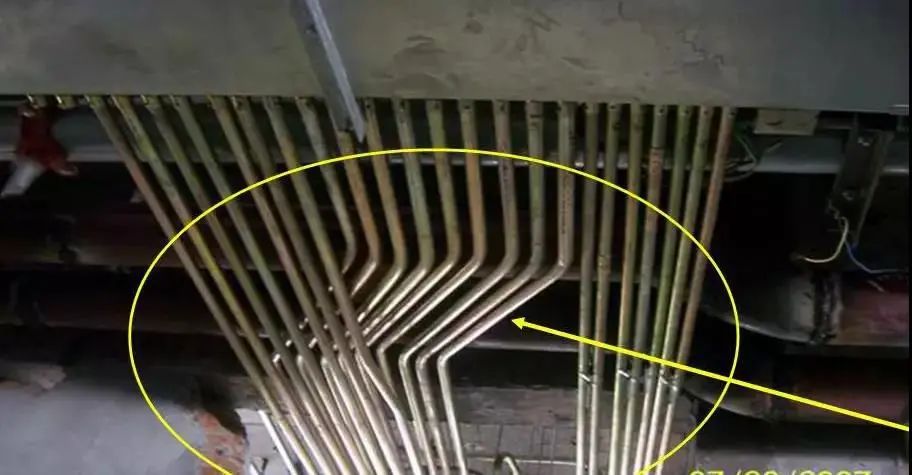

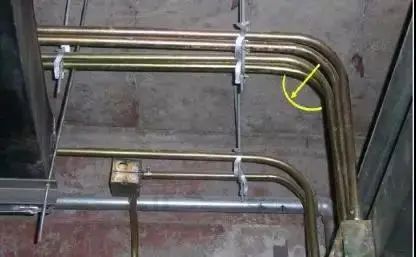

· 管路施工时电线管路进开关盒时,必须管路煨弯,若有成排盒子在一起,所煨之弯必须统一;· 多管多盒在一起时管盒之间间隙必须一致,固定支架间隙必须一致;· 吊顶内双排管路敷设到墙面转换成单排管路时,应考虑管路走向前后顺序不可有交叉现象。

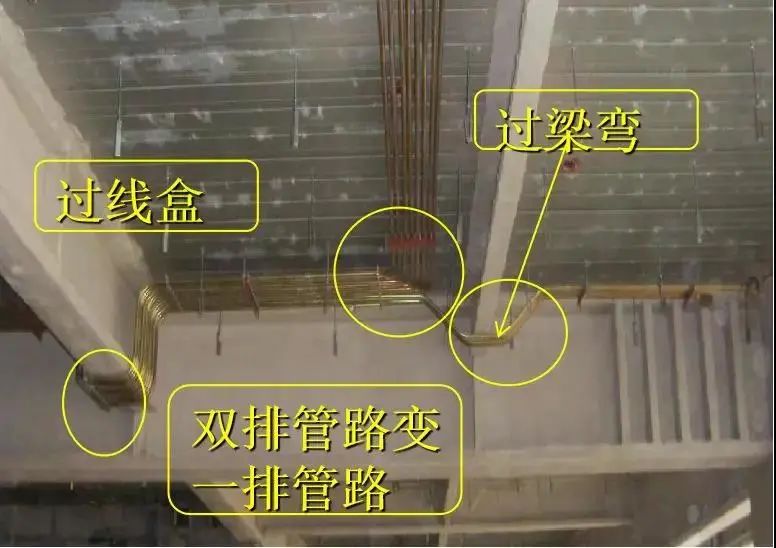

· 吊顶内单排管路变成双排管路时,应考虑管路分叉时的前后顺序来决定管路上下顺序;· 双排管路变成一排管路进桥架时,煨弯角度一致,水平度一致且要有回路标识,管路跨接地线要与桥架连接起来。

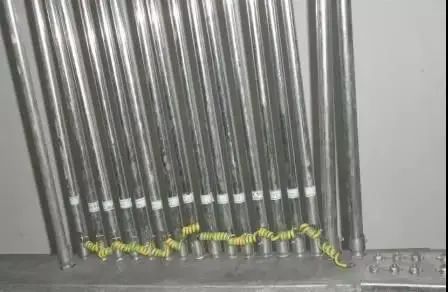

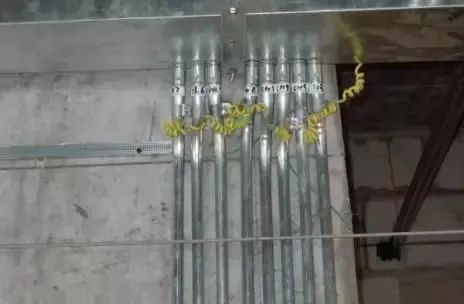

· 线管进入配电箱标记明显,采用不低于4mm2双色软线进行箱管跨接;· 金属电线保护管、箱、盒,在整个线路中采用压接方式形成完整接地。箱、盒开孔应整齐,应与管径相吻合,要求一管一孔,不得开长孔。铁制箱、盒严禁用电气焊开孔。两根以上管入箱、盒,要长短一致,间距均匀,排列整齐。

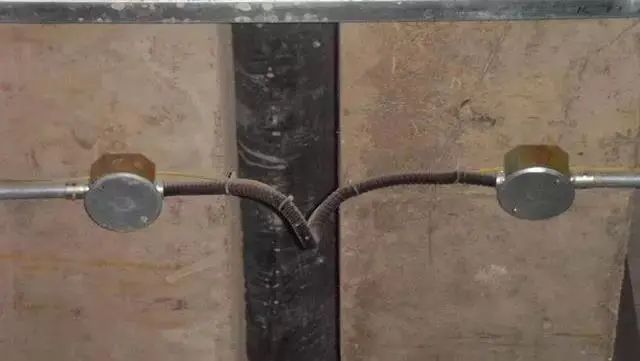

· 电线管路在盒子两边要求做跨接地线时,电线应采用4㎡双色线黄绿软芯线;· 管路在过沉降缝时电线管两端应采用过渡盒用包塑金属软管连接,软管内(外)必须穿≥4mm²BVR双色线与两端电线管联结。
· 配电箱引出电气管路敷设时应考虑预留一到两根管路的预留空间。
